辰溪融媒4月10日讯(记者 唐霞 余状 向辉)2025年4月9日,湖南省辰溪县修溪镇峡谷内机械轰鸣,辰溪抽水蓄能电站施工现场呈现一派繁忙景象。作为湖南省“十四五”重点实施项目,该电站自2023年10月29日开工以来,以“辰溪速度”高效推进,目前已完成投资近7亿元,计划2025年底累计完成约17亿左右。
项目建设跑出“加速度”

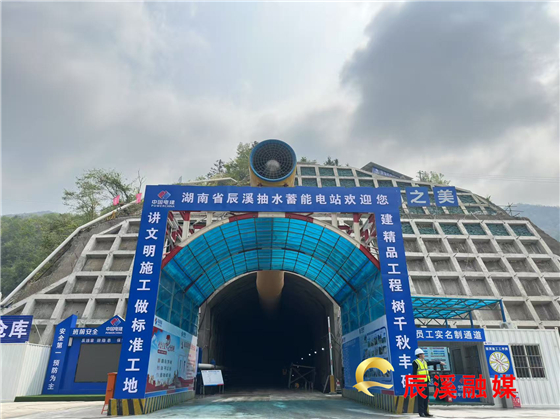

预计4月底双洞贯通

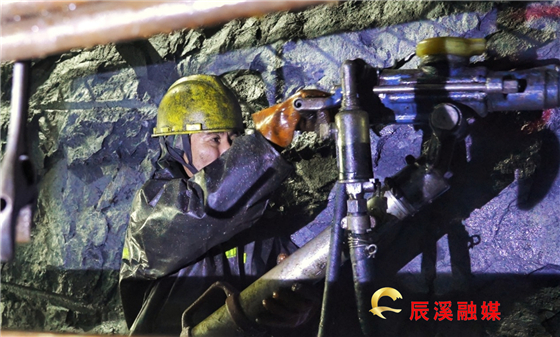

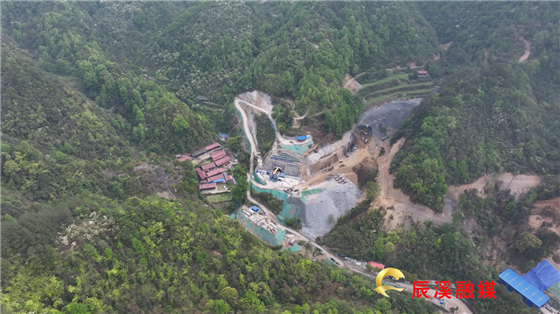

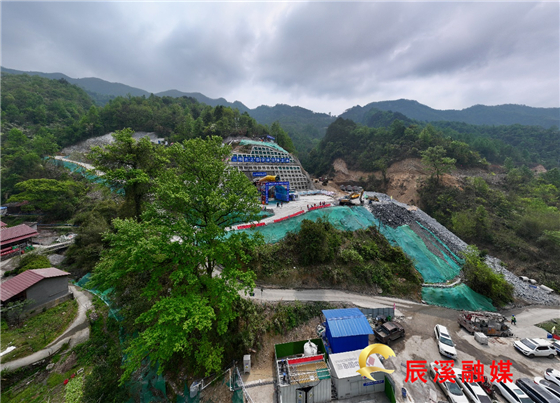

在海拔300余米的峡谷中,挖掘机、运输车辆轰鸣不息,工人们正进行下水库导流泄洪洞的掘进作业。据了解,目前已有10个作业面同步施工,投入超200名工人和100余台设备。中电建(辰溪)能源开发有限公司党支部书记、董事长唐平康介绍,截止目前进场道路毛路已贯通,路基完成6km,预计年底实现全线通车,场内道路已全面启动施工预计年底具备通车条件。主体工程通风兼安全洞全长822米,已累计开挖733米,预计4月底贯通,比年度计划提前2个月;计划5月份开始进行地下厂房开挖,进厂交通洞总长1314米,已开挖20米,计划在今年年底实现贯通。下水库导流及泄洪洞全长330米,累计开挖200米,预计4月底贯通。
据了解,湖南省辰溪抽水蓄能电站是湖南省“十四五”重点实施项目,也是目前湖南省湘西地区唯一获得核准建设的抽蓄电站,是辰溪县历史上单体投资规模最大的项目。唐平康表示,从项目规划到正式开工仅用18个月,这背后是政企联动的高效协作。项目团队与地方政府成立联合专班,仅用3个月完成移民安置方案,提前打通进场道路,为工程全面铺开争取了宝贵时间。
破解能源瓶颈
实现经济与生态效益双赢
该电站总装机容量120万千瓦,采用4台30万千瓦可逆式水轮发电机组,通过上下水库循环实现电能存储与释放,年发电量达12.77亿千瓦时,年抽水电量17.03亿千瓦时,相当于每日储存电能400万度。其地下输水系统及自动化控制技术有效减少环境破坏,并提升运行效率。电站最大发电水头达369.98米,设计调峰能力显著,可缓解湖南电网新能源消纳压力,助力构建以光伏、风电为主体的新型电力系统。
该项目总投资78.65亿元,施工高峰期可吸纳2000名劳动力,直接带动当地建材、运输等产业发展,投运后,每年可节约标煤45.2万吨,减排二氧化碳96万吨,相当于种植860万棵树木的固碳效果。此外,电站库区将形成生态景观,与周边旅游资源联动,推动乡村振兴与文旅融合。
一览储能奇迹
山水画卷再添新景
辰溪抽水蓄能电站依托当地三面环山、水系丰富的自然条件,通过上下水库联动实现电能储存与释放。项目在设计之初便注重生态保护,采用地下输水系统、绿色施工技术及严格的环保措施,减少对地表生态的破坏,上、下水库建成后,碧波荡漾的水面与周边山峦相映成趣,天然形成“高峡平湖”景观,为未来打造水上运动、环湖骑行、生态科普等旅游项目奠定了基础。
据项目规划,电站配套建设的进场道路及连接道路将延伸至周边村落,预计将成为骑行爱好者的热门打卡地。电站建成后计划沿水库周边修建生态绿道,形成“山水+人文”的特色旅游线路。未来游客可在此体验“骑行山水间,一览储能奇迹”的独特魅力。
作为湖南电网调峰调频的“稳压器”,辰溪抽水蓄能电站将有效缓解大湘西地区承接产业转移的能源保障难题,提升区域电力系统灵活性和稳定性。随着地下厂房和输水系统建设的全面铺开,这座“超级充电宝”正加速从蓝图变为现实。项目建成后,不仅将优化湖南能源结构,更将成为湘西绿色发展的新引擎,为“双碳”目标实现与区域高质量发展书写新篇章。
