湖南辰溪抽水蓄能电站下水库成功截流 项目建设迈入全新阶段
2025-09-05 21:53:36 字号:

湖南辰溪抽水蓄能电站下水库成功截流  项目建设迈入全新阶段

辰溪融媒9月5日讯(记者:王润菁 向辉 向倬言)9月3日,湖南省辰溪抽水蓄能电站举行截流仪式,下水库工程成功实现截流,标志着该项目正式迈入全新建设阶段,为后续工程推进奠定了坚实基础。

图片1(1) (1).jpg

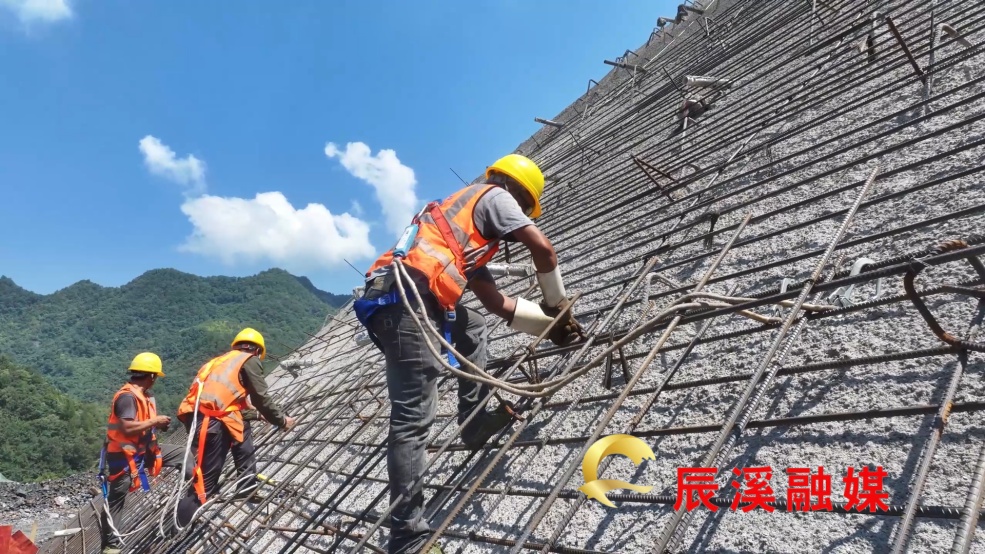

此次下水库截流前,项目已先后完成导流泄洪洞贯通、洞内混凝土衬砌施工及截流验收,4月30日下库导流泄洪洞顺利贯通后,经过数月精心筹备,最终实现成功截流。

图片1 (1).jpg

“辰溪抽水蓄能电站从去年九月份开工以来,在极短的时间内,我们先后完成了导流泄洪洞以及围堰的填筑,这两个重要项目的实施,为我们今年整个项目的里程碑节点画上了重要的句号,也是为我们后续的项目大坝的填筑奠定了坚实的基础。”湖南辰溪抽水蓄能电站EPC总承包项目部总经理杨虎表示。

截流仪式现场,各参建单位代表齐聚,共同见证这一重要时刻。仪式上明确,下水库截流既是对前期工程建设成果的全面检验,也意味着项目将面临新的挑战。

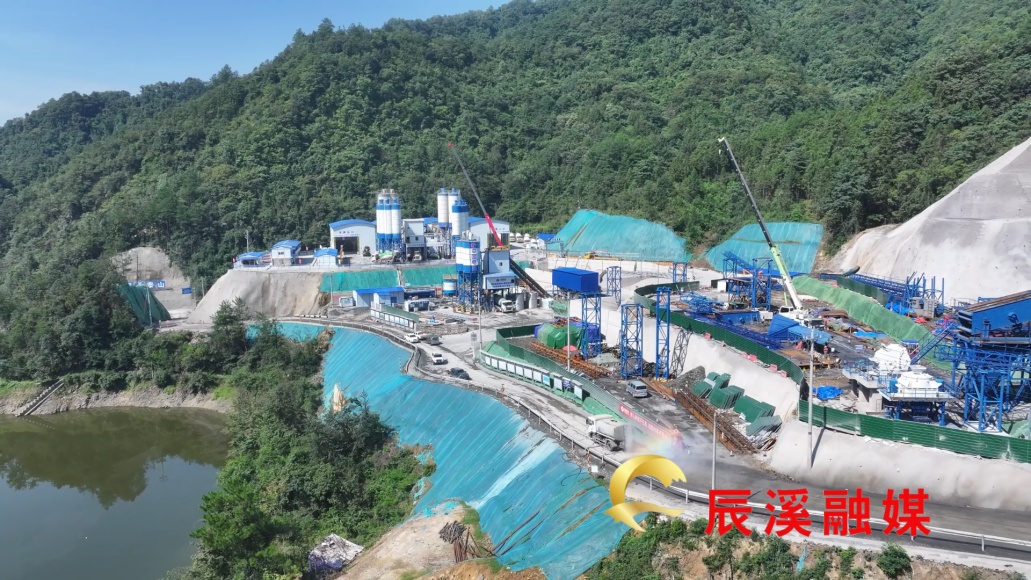

中电建(辰溪)能源开发有限公司党支部书记、董事长唐平康告诉记者:“接下来我们的工作主要就是把围堰达到设计挡水标准后,启动大坝填筑工程,计划今年11月份开始大坝施工,明年7月份实现大坝填筑到顶,2027年1月具备挡水功能。我们将全力以赴,把辰溪抽水蓄能电站打造成精品工程、效益工程、标杆工程。”

图片2 (1).jpg

目前,辰溪抽水蓄能电站各项工程建设正按计划有序推进。除下水库工程取得重大突破外,上水库左坝肩正进行坝肩和趾板开挖,右坝肩坝顶以上开挖支护已完成并推进趾板开挖;地下厂房发电系统中,主厂房中导洞开挖完成,主变洞第I层贯通,上层排水廊道、进厂交通洞、自流排水洞开挖均有序开展;施工辅助工程方面,下库砼拌和系统已投运,砂石系统、上库砼拌和系统将分别于9月底、11月底投运,上库施工营地建设完成,下库施工营地建设稳步推进。

图片3 (1).jpg

此次下水库成功截流,为辰溪抽水蓄能电站后续建设按下“加速键”。随着项目持续推进,未来将进一步发挥抽水蓄能电站在能源保供、绿色发展中的重要作用,为湖南经济社会高质量发展注入强劲动力。
