决战“十四五”!辰溪抽水蓄能电站项目建设进入关键阶段
2025-07-07 18:53:30 字号:

决战“十四五”!辰溪抽水蓄能电站项目建设进入关键阶段

辰溪融媒7月7日讯(记者:王润菁 向辉 汪也群(实习))夏日炎炎,干劲十足。辰溪抽水蓄能电站位于怀化市辰溪县境内,是国家能源局“十四五”重点实施项目之一。2025年已过去一半,湖南省辰溪抽水蓄能电站项目施工现场47个作业面全面开工,建设者们争分夺秒,全力以赴冲刺2025年度目标,为“十四五”规划圆满收官贡献力量。

7月6日,记者走进施工场地看到,工人们正紧张有序地进行施工,机械轰鸣,一派繁忙景象。湖南省辰溪抽水蓄能电站位于怀化市辰溪县修溪镇,装机容量1200MW,安装4台单机容量为300MW的可逆式水轮发电机组,项目总投资78.65亿元,建成后将承担湖南电网的调峰、填谷、储能等重要功能。

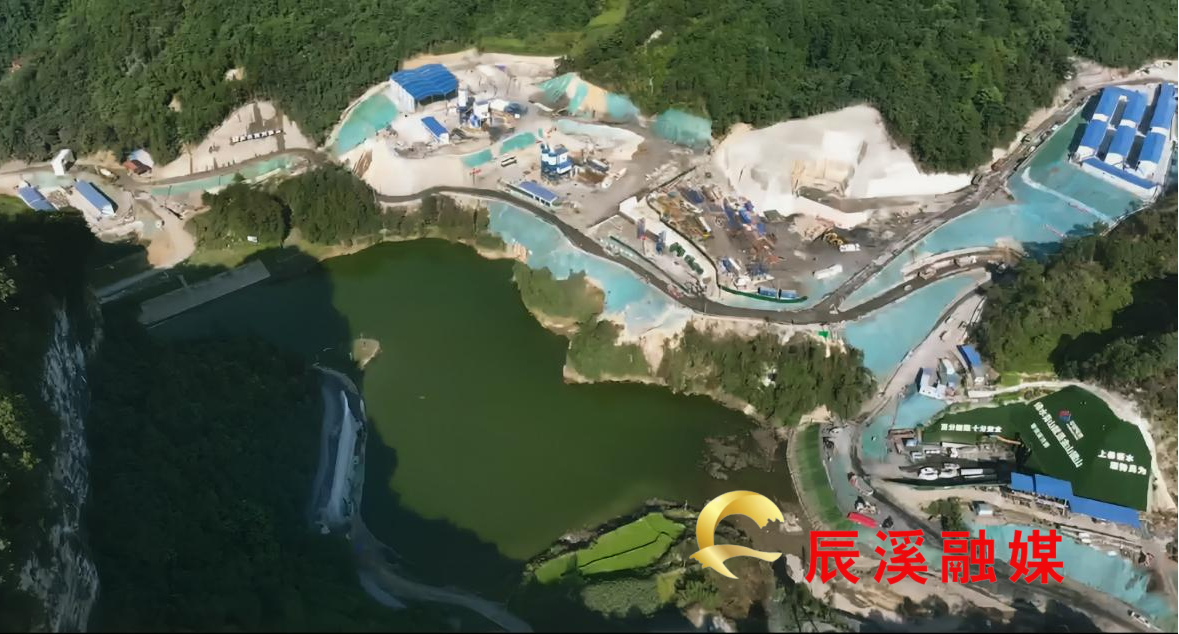

湖南省辰溪抽水蓄能电站项目全景 图/向辉

据项目部介绍,目前工程进展顺利,多个关键节点取得突破:上水库工程目前已经完成右坝肩坝顶以上边坡开挖和左坝肩EL.705以上边坡开挖。地下厂房的通风兼安全洞开挖支护全部完成,进厂交通洞洞身开挖支护完成281.1米(全长188.45m) 下水库导流洞、泄洪洞已贯通,导流洞边顶拱衬砌完成,泄洪洞边顶拱及底板混凝土浇筑正紧张进行。进场道路、场内道路及施工辅助设施建设同步推进。

其中,下库导流泄洪洞的建设进展尤为关键,直接关系到今年截流目标能否如期实现。导流洞总长280米,目前1次衬砌已全部完成,2次衬砌的钢筋框架正在搭建,已完成60多米,预计7月底全面完成。

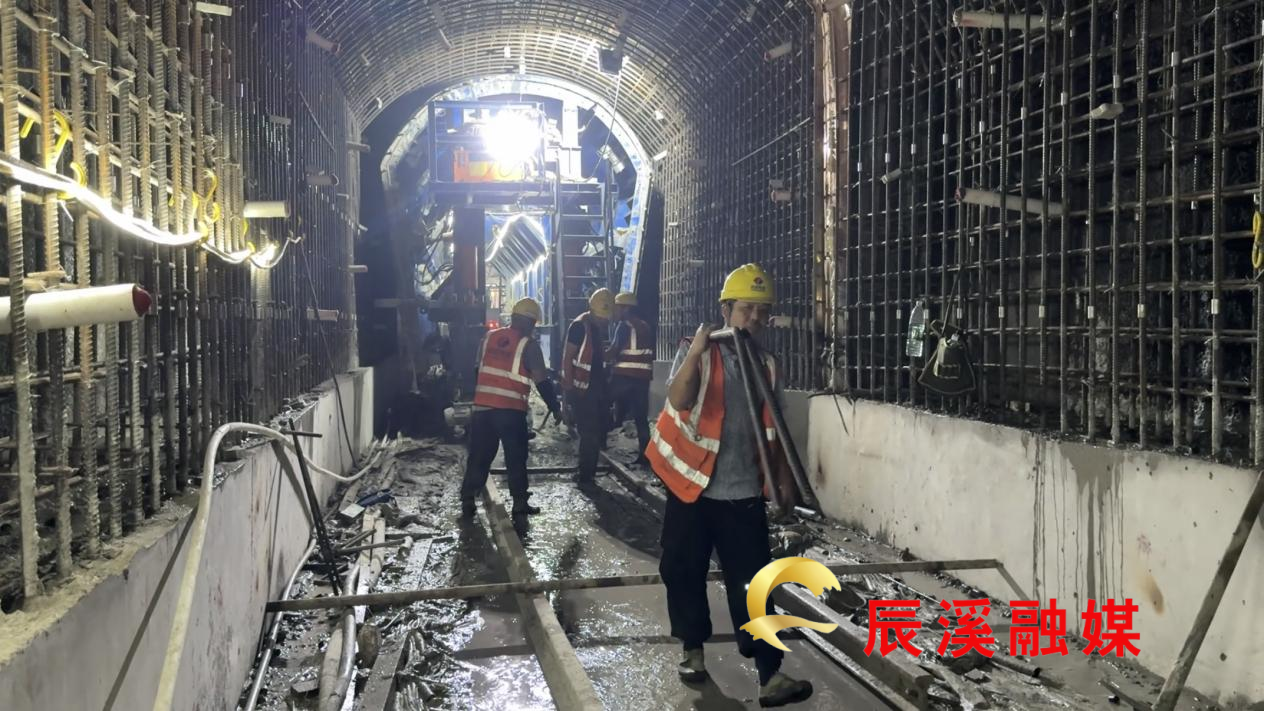

湖南省辰溪抽水蓄能电站项目导流泄洪洞内正在进行2次衬砌 图/王润菁

面对紧张的工期,项目部采取多项措施确保进度与安全。“我们坚持‘安全第一、质量至上’的原则,通过倒排工期、细化任务,确保每个环节按时完成。”湖南省辰溪抽水蓄能电站项目总工程师方科表示,“我们将以此次衬砌施工为契机,挂图作战,为区域经济发展与民生福祉提升注入强劲动能。”

根据计划,湖南省辰溪抽水蓄能电站将于2028年底实现首台机组并网发电,2029年6月30日实现全容量并网发电。项目的建成将为湖南电网的稳定运行和区域经济的高质量发展提供坚实保障。

【责编 康卉】

(本站原创文章,未经授权,禁止转载。)


来源:辰溪融媒APP

作者:王润菁 向辉 汪也群

编辑:康卉
